新病院整備工事 工事進捗状況を公開しました

更新日:2026年10月01日

工事進捗状況(令和8年9月末時点)

令和8年9月末時点の工事状況をお知らせします。

主な工事内容

現在は、外壁の工事に着手しており、3階から屋上階までは、躯体工事(鉄筋の組立やコンクリート打設などの工事)を進めています。

外装工事施工状況

外装工事施工状況

1階施工状況

1階施工状況

2階施工状況

2階施工状況

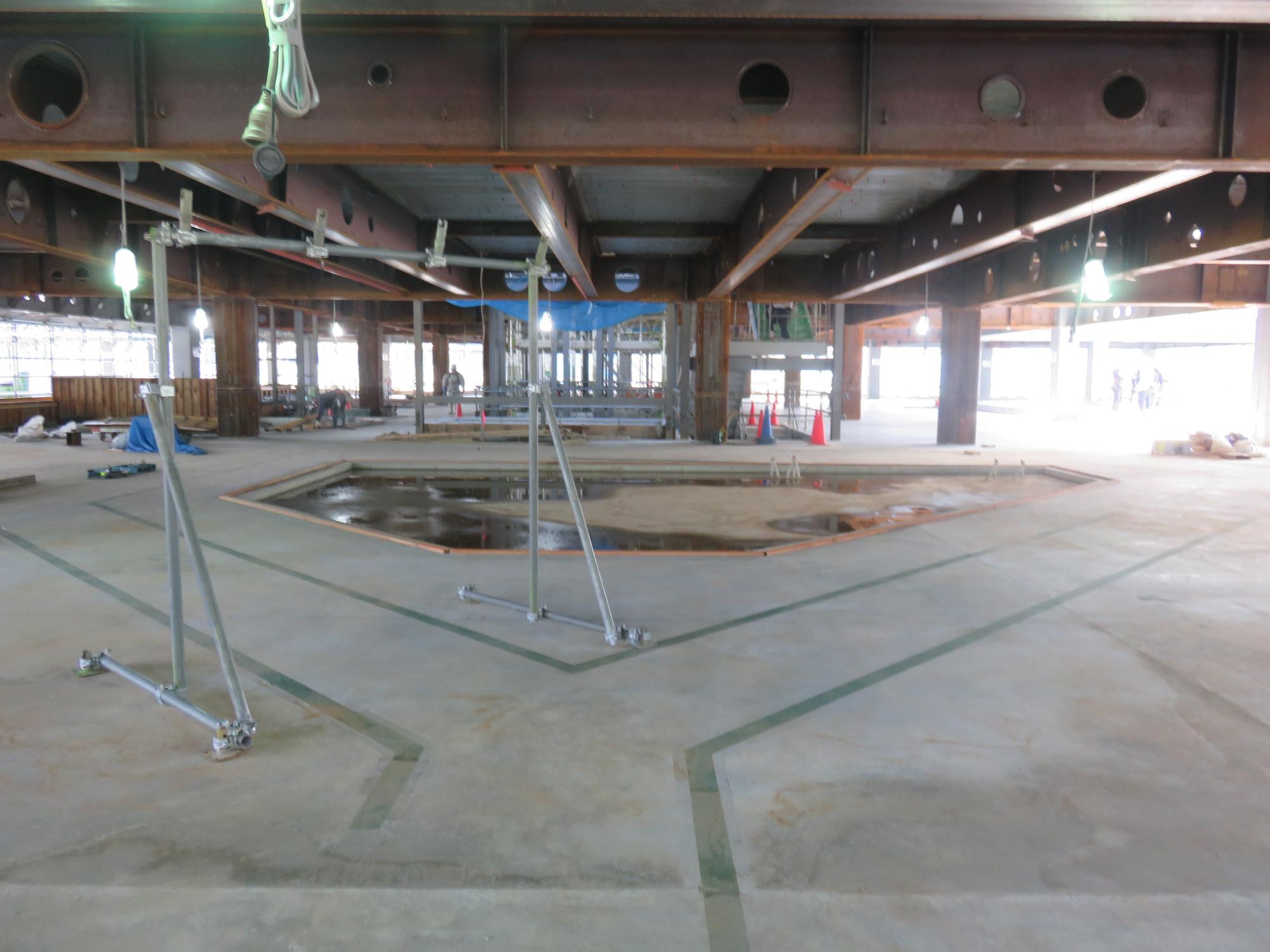

3階施工状況

3階施工状況

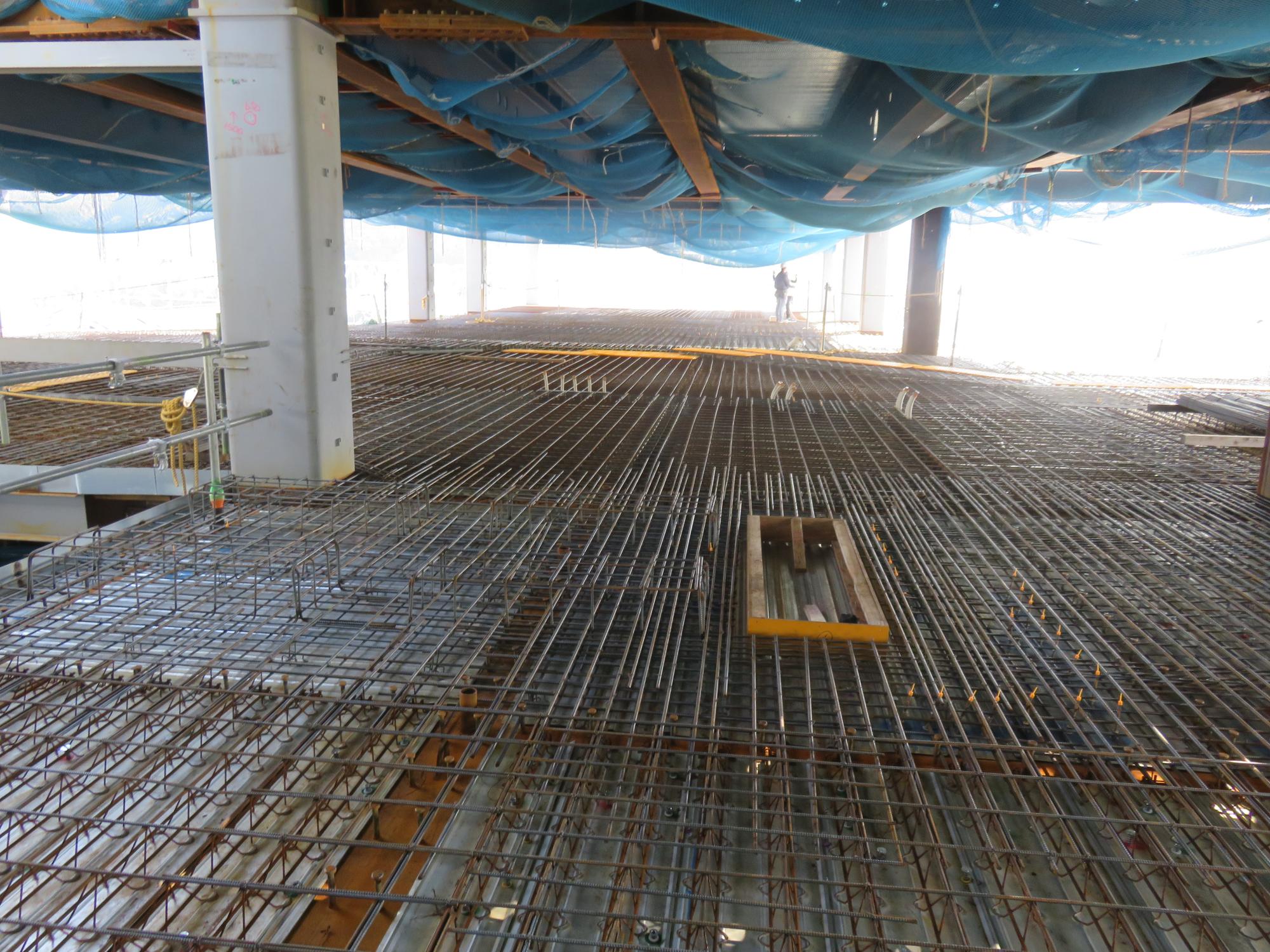

4階施工状況

4階施工状況

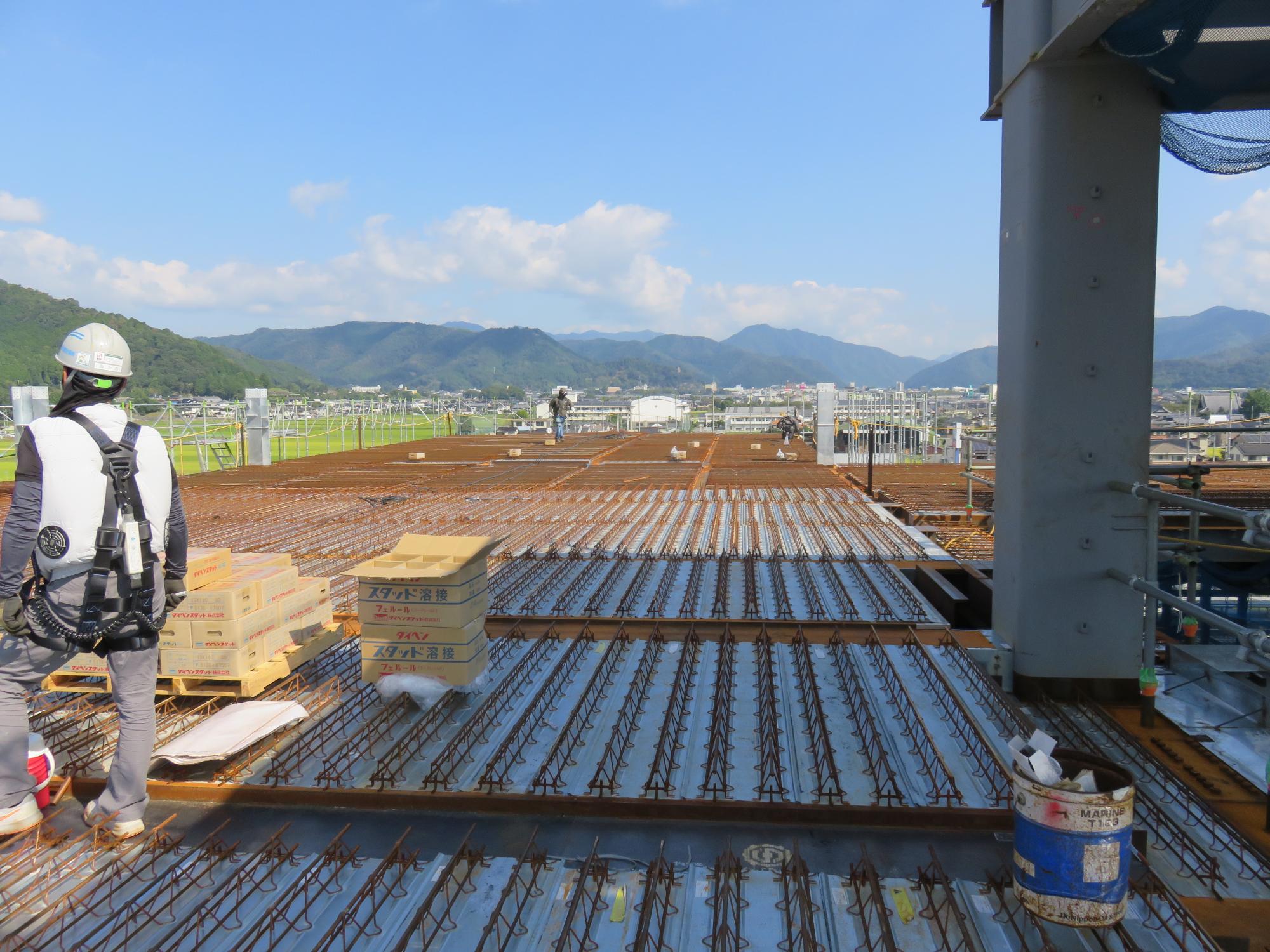

屋上階 施工状況

屋上階施工状況

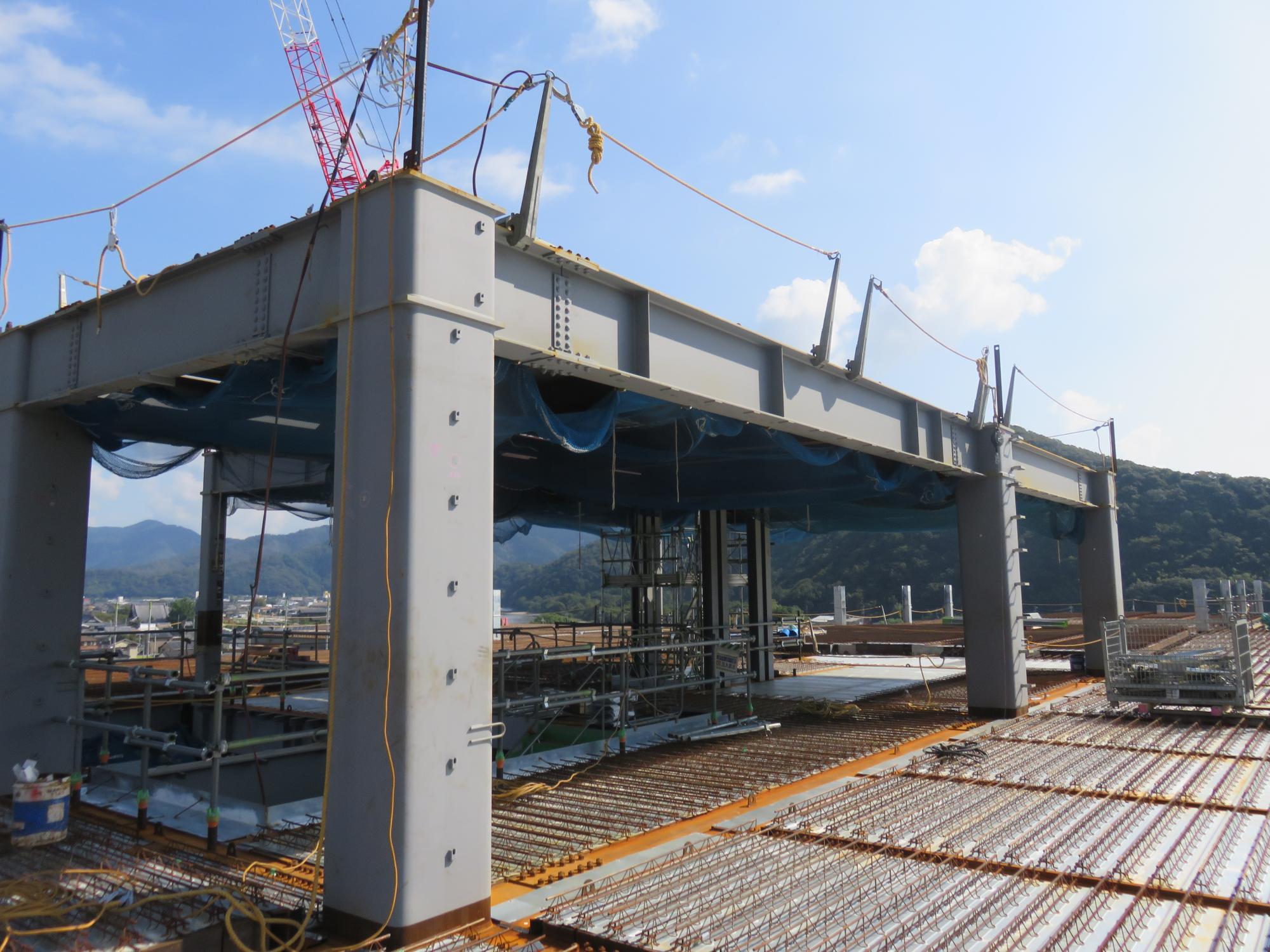

塔屋施工状況

塔屋施工状況

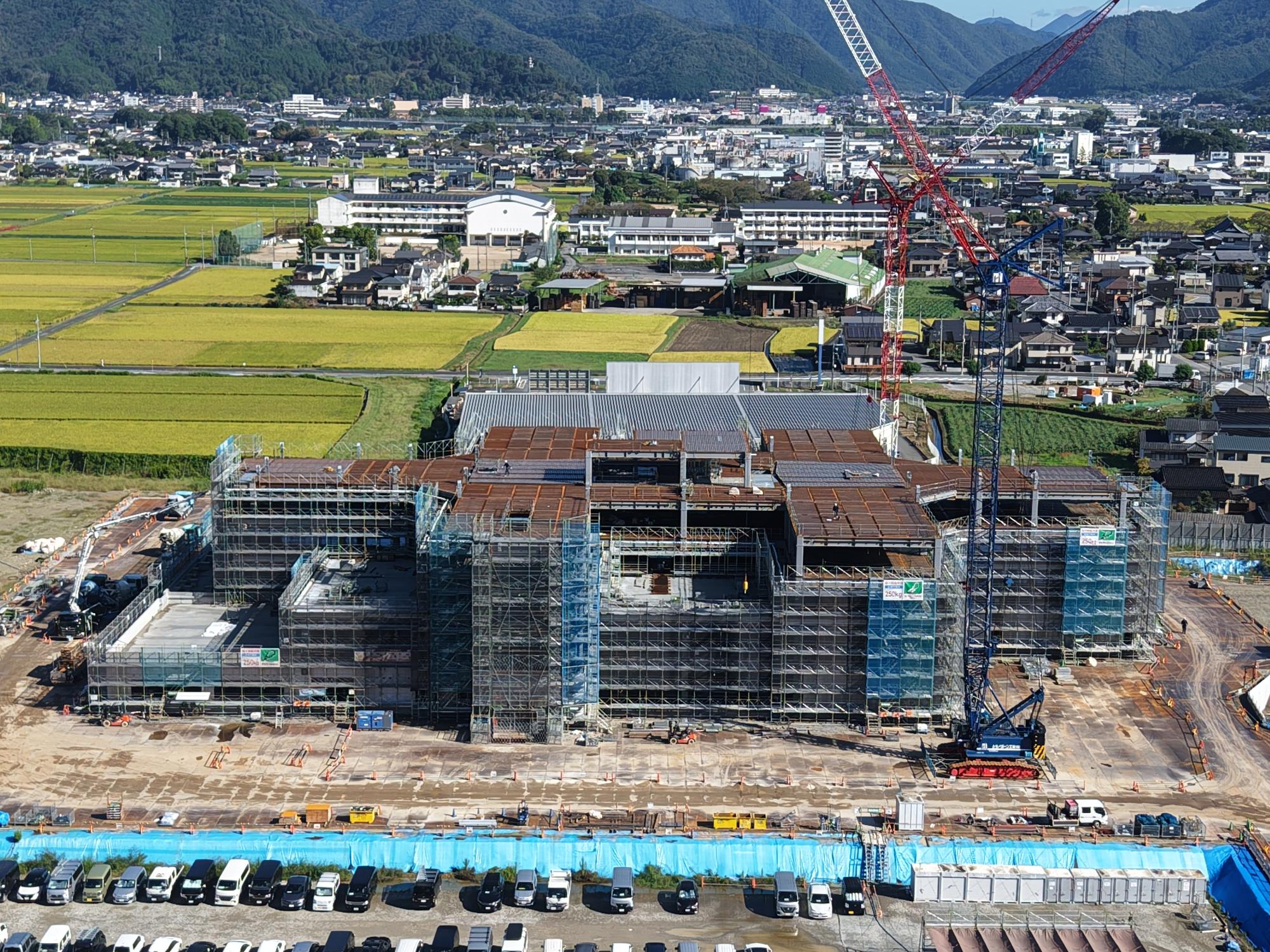

敷地上空からの様子

敷地上空からの様子

工事進捗状況(令和8年8月末時点)

令和8年8月末時点の工事状況をお知らせします。

主な工事内容

現在は、引き続き1階から屋上までの骨組みを施工しています。

1階から2階までの骨組みは完了し、外壁工事の段取りを行っています。

3階から屋上階までは、床の施工を行っており、鉄筋の組立やコンクリートの打設等を順次行っています。

外壁工事施工状況

外壁工事施工状況

3階床配筋状況

3階床鉄筋組立状況

3階床コンクリート打設完了

3階床コンクリート打設完了

敷地上空からの様子

敷地上空からの様子

工事進捗状況(令和8年7月末時点)

令和8年7月末時点の工事状況をお知らせします。

主な工事内容

現在は、1階から屋上までの骨組みを施工しています。

2階から屋上階までにかけては、床の施工を行っており、鉄筋の組立やコンクリートの打設等を順次行っています。

近景写真

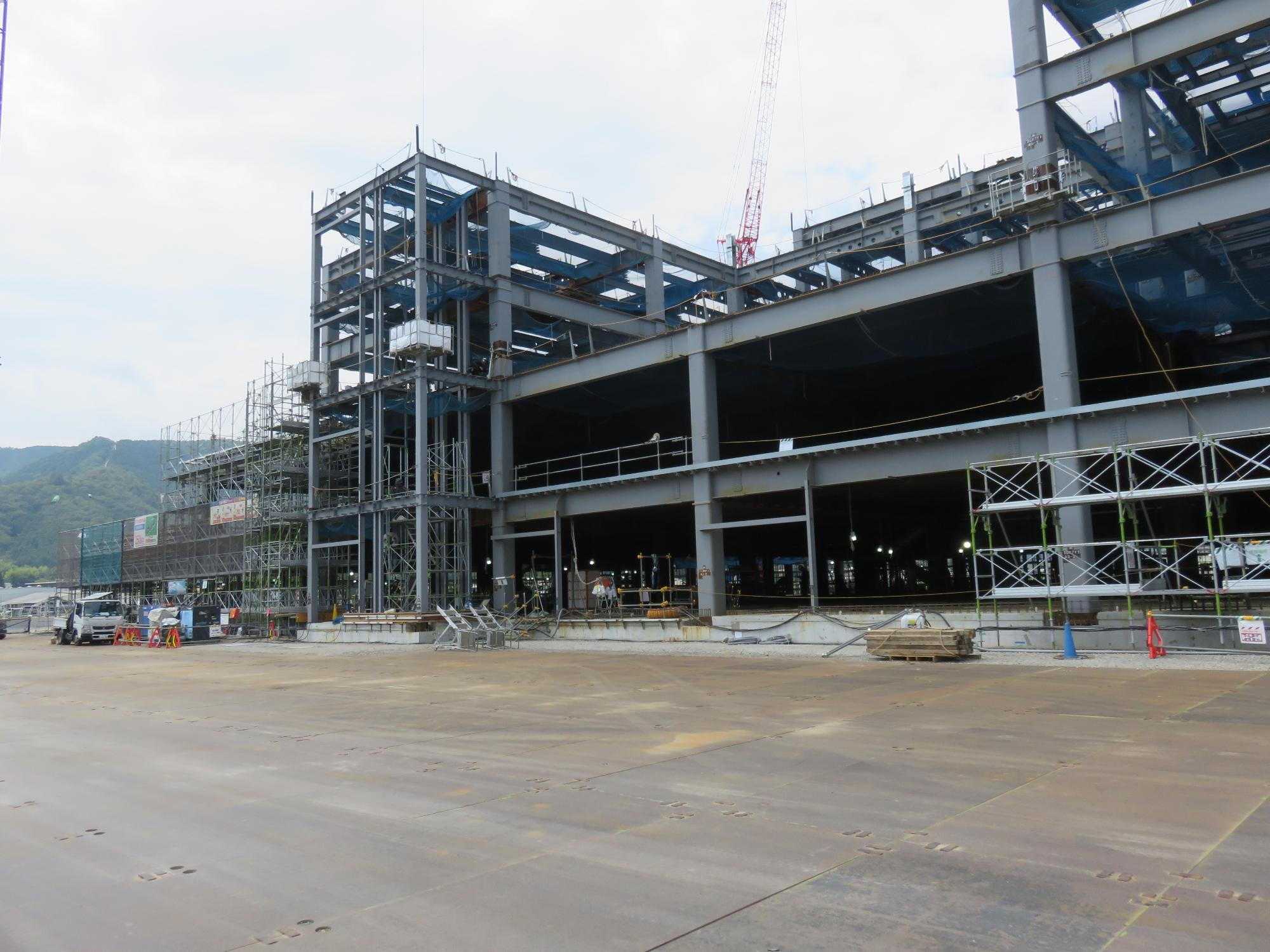

病院棟 近景写真

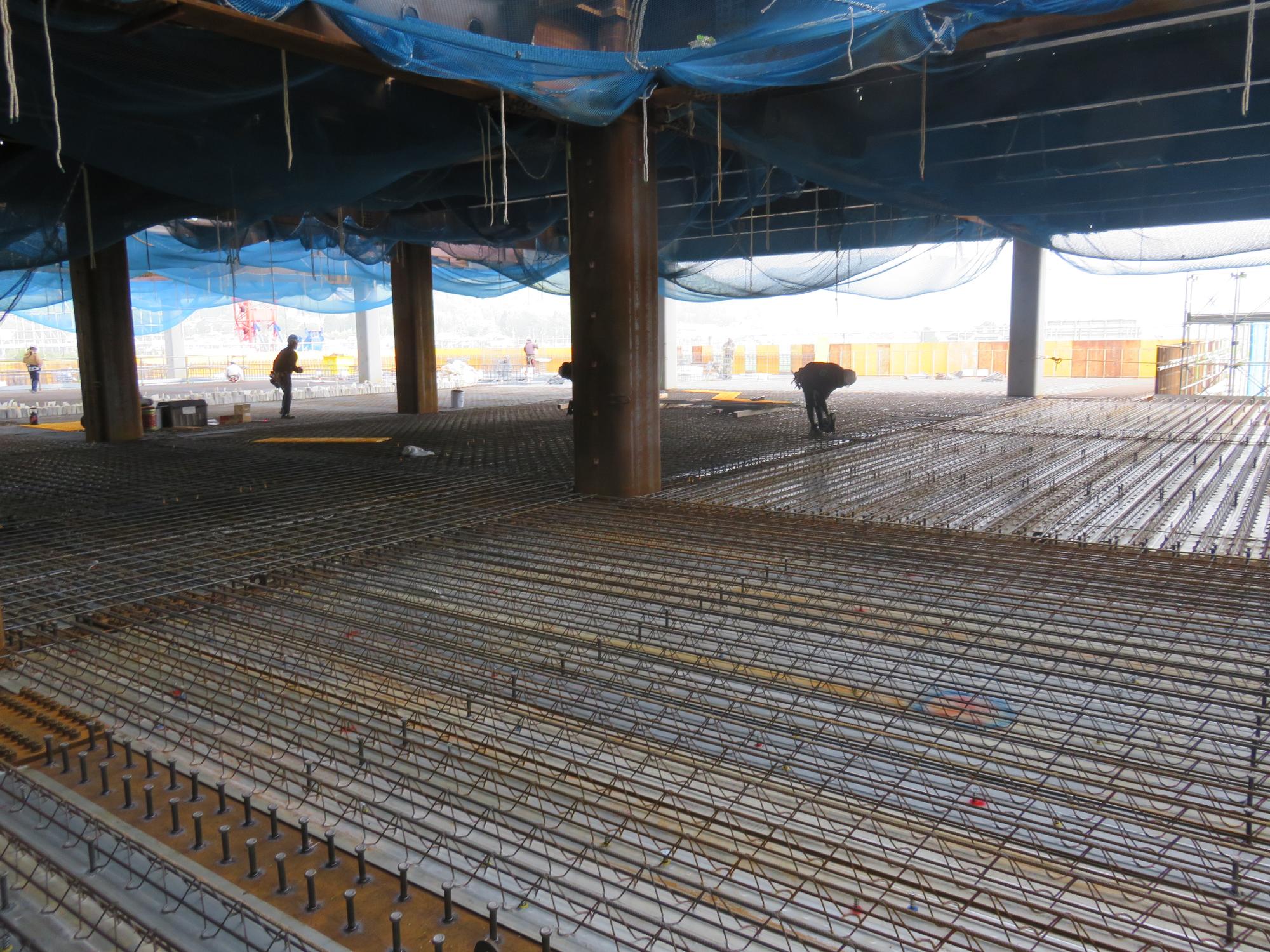

2階床デッキ施工状況

2階床デッキ 施工状況

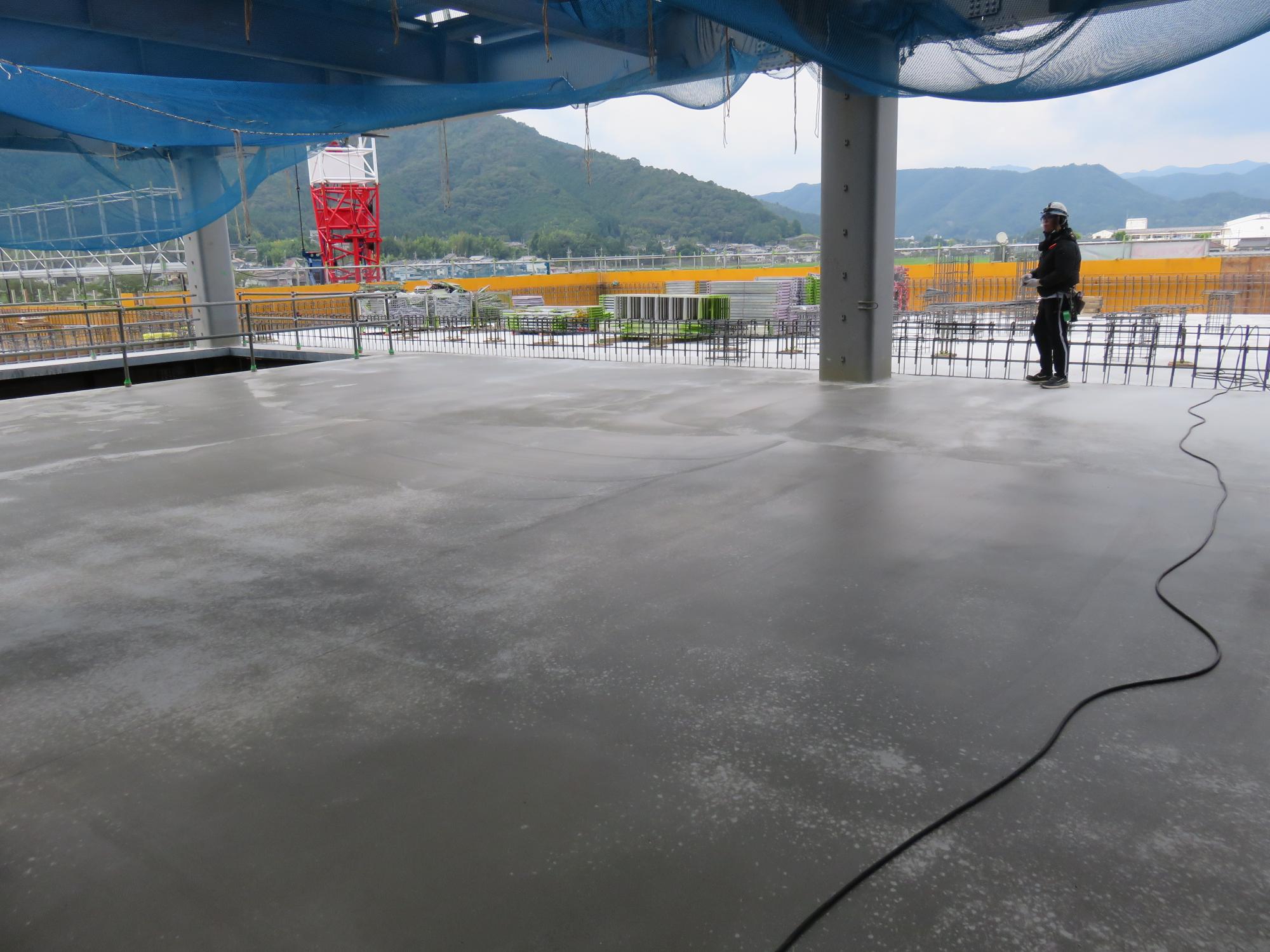

2階床 コンクリート打設完了

2階床コンクリート打設完了

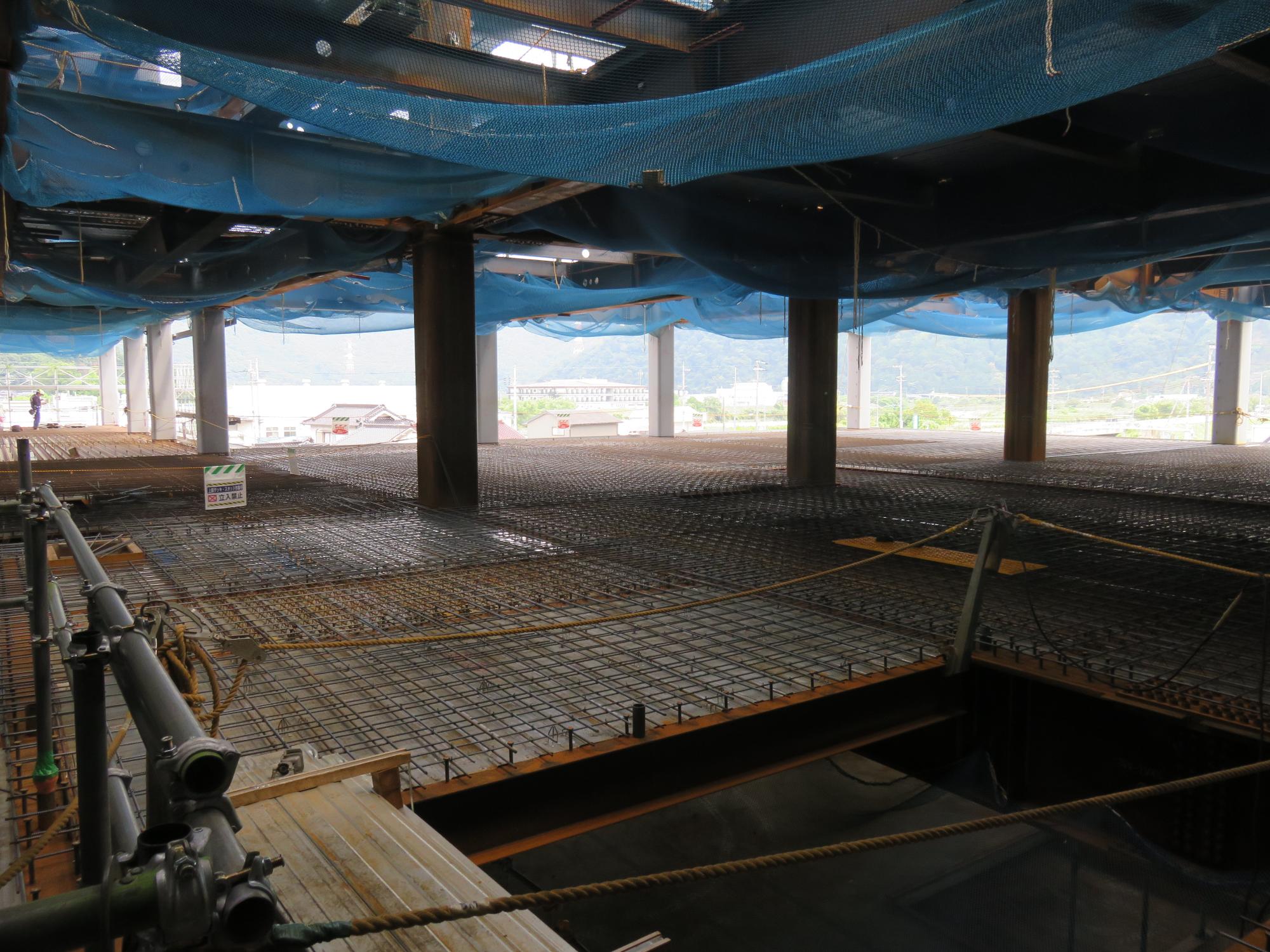

3階 4階床デッキ施工状況

3階 4階床デッキ施工状況

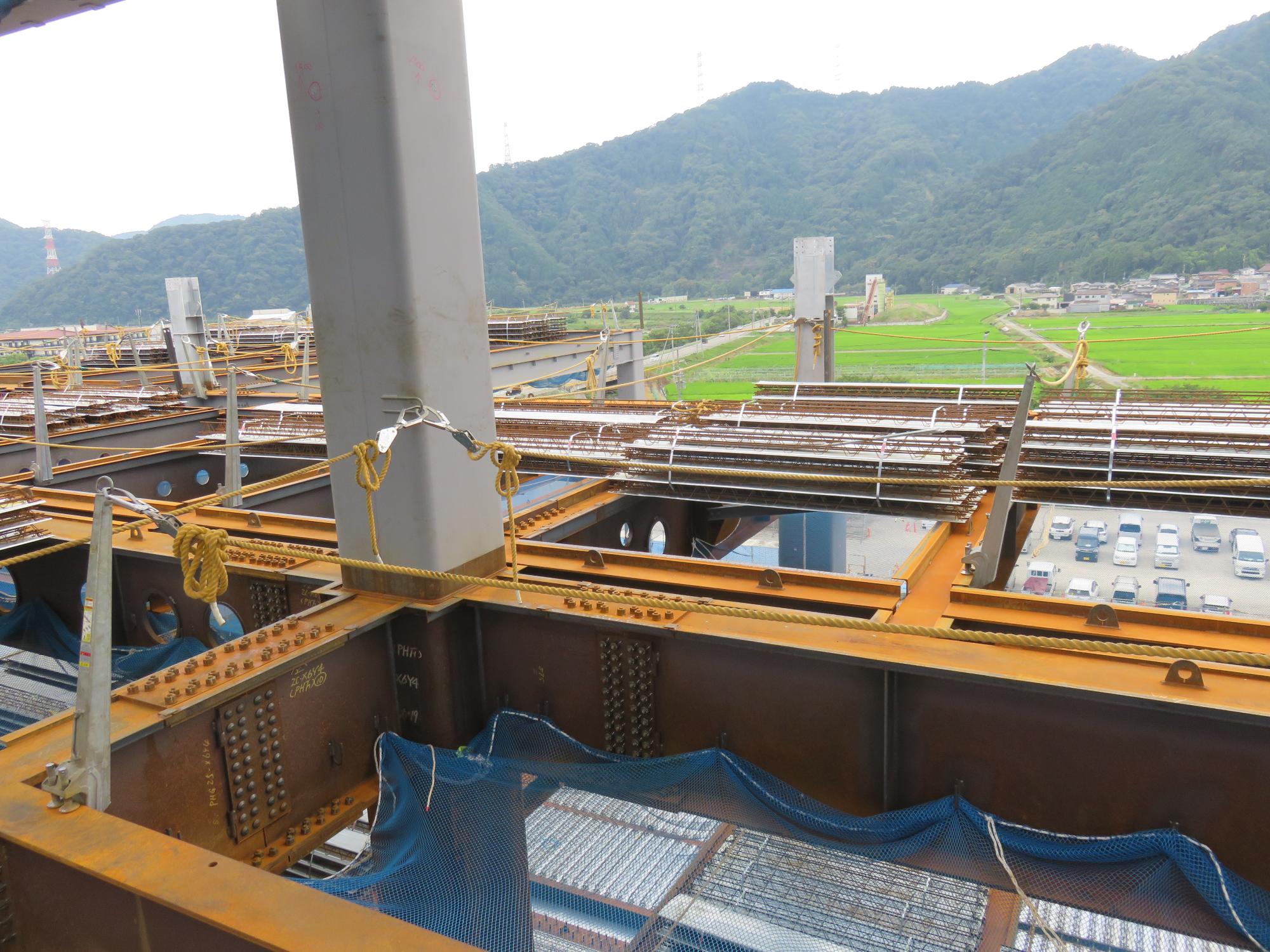

屋上階 施工状況

屋上階 施工状況

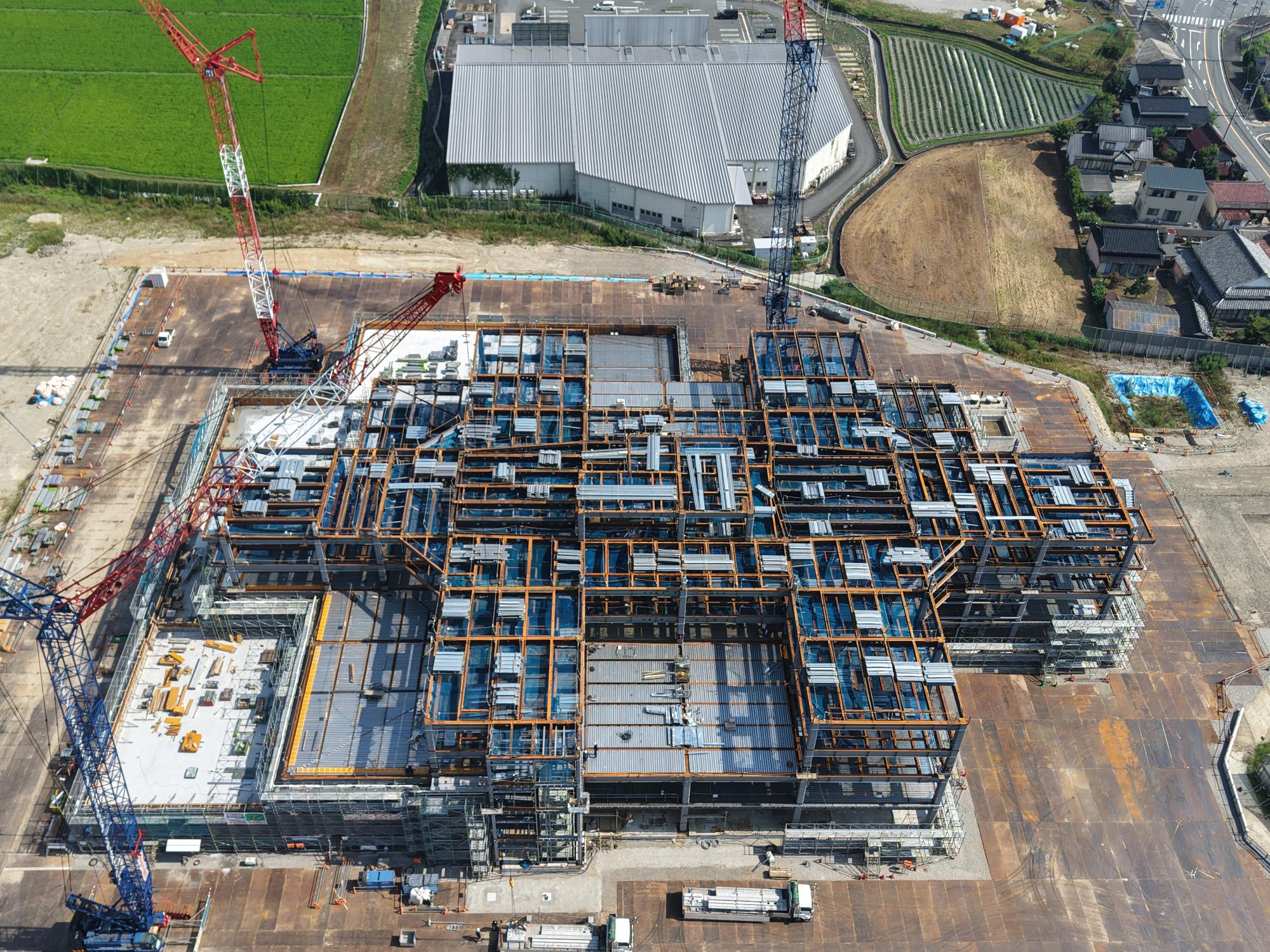

上空写真

敷地上空からの様子

工事進捗状況(令和8年6月末時点)

令和8年6月末時点の工事状況をお知らせします。

主な工事内容

現在は、1階床のコンクリート工事が完了し、鉄骨の組立工事を行っています。8月頃に屋上まで組み上がる予定で工事を進めています。また、立柱式が執り行われ、現場の安全を祈願しました。

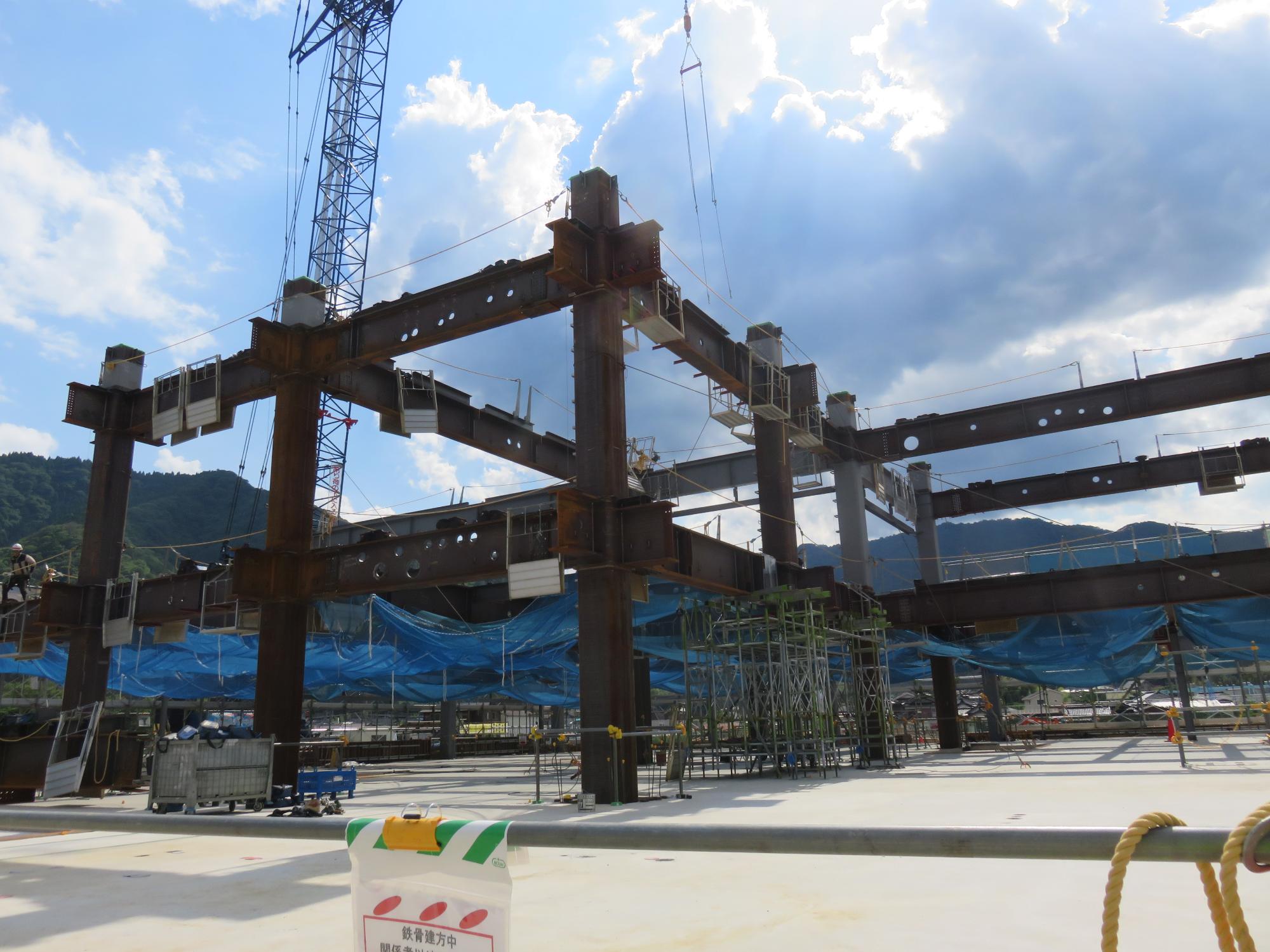

鉄骨工事建方状況

鉄骨工事建方状況

立柱式の様子

立柱式の様子

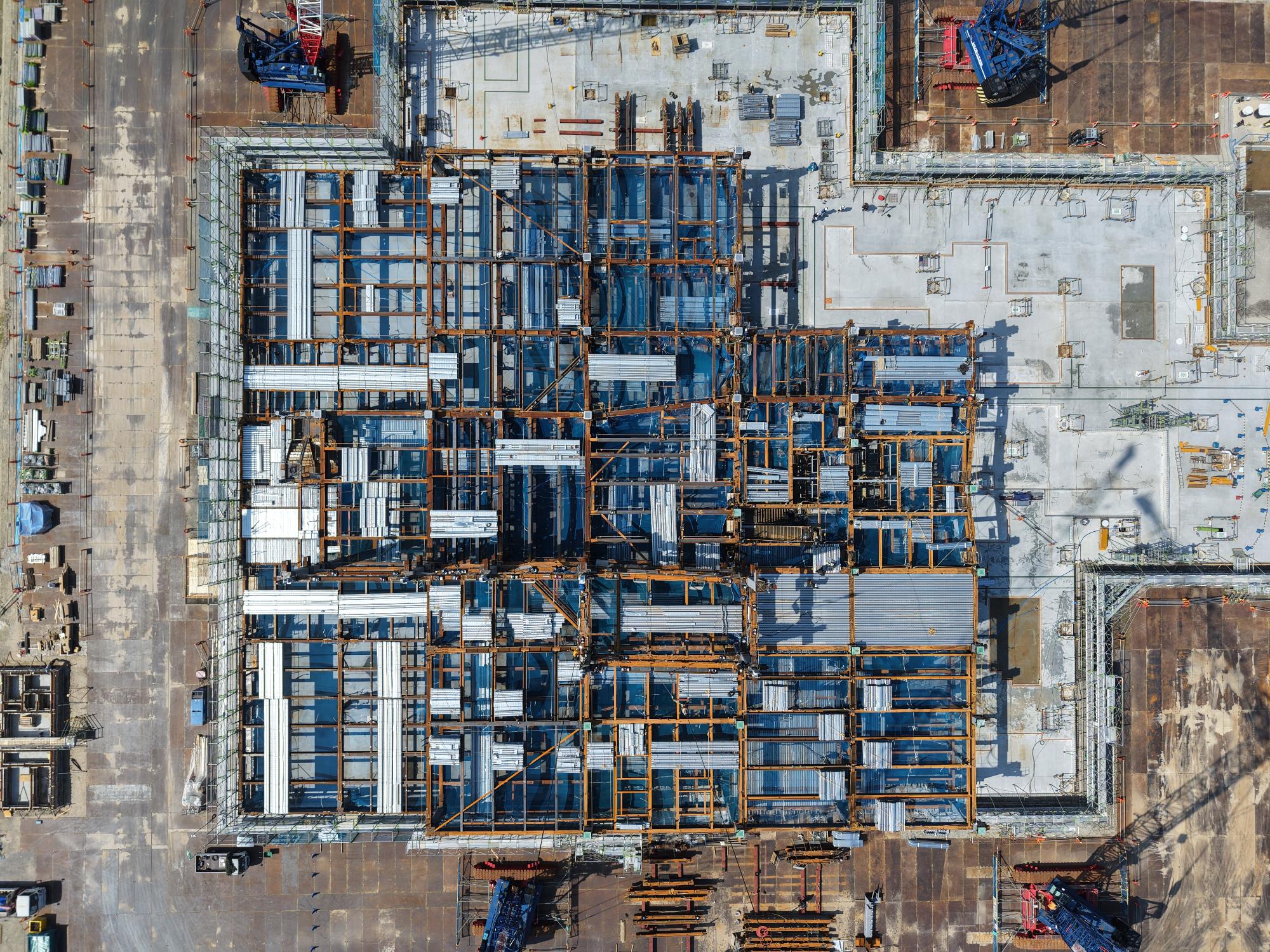

敷地上空からの様子1

敷地上空からの様子1

敷地上空からの様子2

敷地上空からの様子2

工事進捗状況(令和8年5月末時点)

令和8年5月末時点の工事状況をお知らせします。

主な工事内容

引き続き、1階床部分の工事を進めています。以下の流れで1階の床を施工しています。

根太設置状況
1.パイプサポート(床を支える柱)及び根太の取付け(床のフレーム作り)

基礎となるコンクリートの盤の上に、「パイプサポート」という金属製の支柱を立てます。

その支柱の上に「根太」と呼ばれる鋼管を組んでいきます。

断熱材敷き込み状況
2.断熱材の敷き込み

根太の上に、断熱材を隙間なく敷き詰めます。これは、地面からの冷気を遮断し、病院内の室温を一定に保つための重要な工程です。

配筋作業
3.配筋作業、型枠組立作業

断熱材の上に、鉄筋を網目状に組んでいきます。鉄筋の組立てが完了したあとは、型枠を組立てていきます。

コンクリート打設状況
4.コンクリートの打設

最後に、型枠の中にコンクリートを流し込みます。床を平らにならし、じっくりと時間をかけて硬化させることで、強固な床が完成します。

1階床スラブ

1階床スラブ完成状況

敷地上空からの様子

敷地上空からの様子

工事進捗状況(令和8年4月末時点)

令和8年4月末時点の工事状況をお知らせします。

主な工事内容

基礎工事が完了し、1階床の工事に着手しています。

また、今後の鉄骨工事に先立ち、鉄骨の製作工場にて、製品検査を行い、問題なく製作されていることを確認しました。

1階床スラブ施工状況

1階床スラブ施工状況

鉄骨製品検査状況

鉄骨製品検査状況

敷地上空からの様子

敷地上空からの様子

工事進捗状況(令和8月3月末時点)

令和8年3月末時点の工事状況をお知らせします。

主な工事内容

引き続き、基礎工事を行っています。一部のエリアでは基礎の埋戻し作業が完了したところもあります。

※埋戻しとは、地面と基礎の間にある空間を良質な土で締固めながら、埋めていく作業のことをいいます。

埋戻し作業状況2

埋戻し作業状況

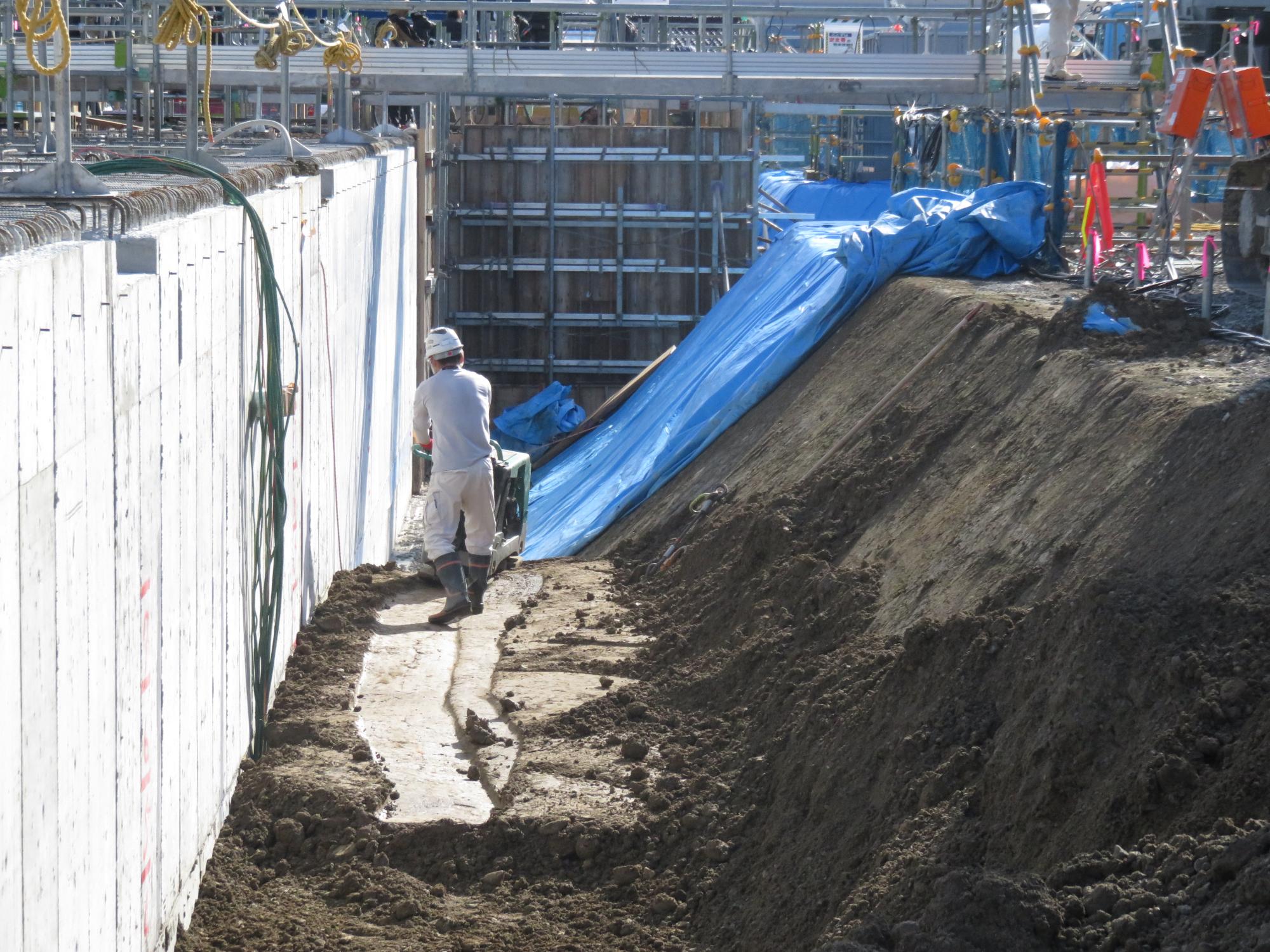

転圧状況

締固め状況

転圧完了状況

埋戻し作業完了状況

敷地上空からの様子

敷地上空からの様子

工事進捗状況(令和8年2月末時点)

令和8年2月末時点の工事状況をお知らせします。

主な工事内容

基礎工事を継続して行っています。

一部の施工エリアでは、型枠を解体し、基礎が出来上がった箇所もあります。

現在では、鉄筋を組み立てているエリア、型枠を組み立てているエリア、コンクリートを流し込んでいるエリア、型枠を解体しているエリア、それぞれの施工エリアに応じて、工事が行われています。

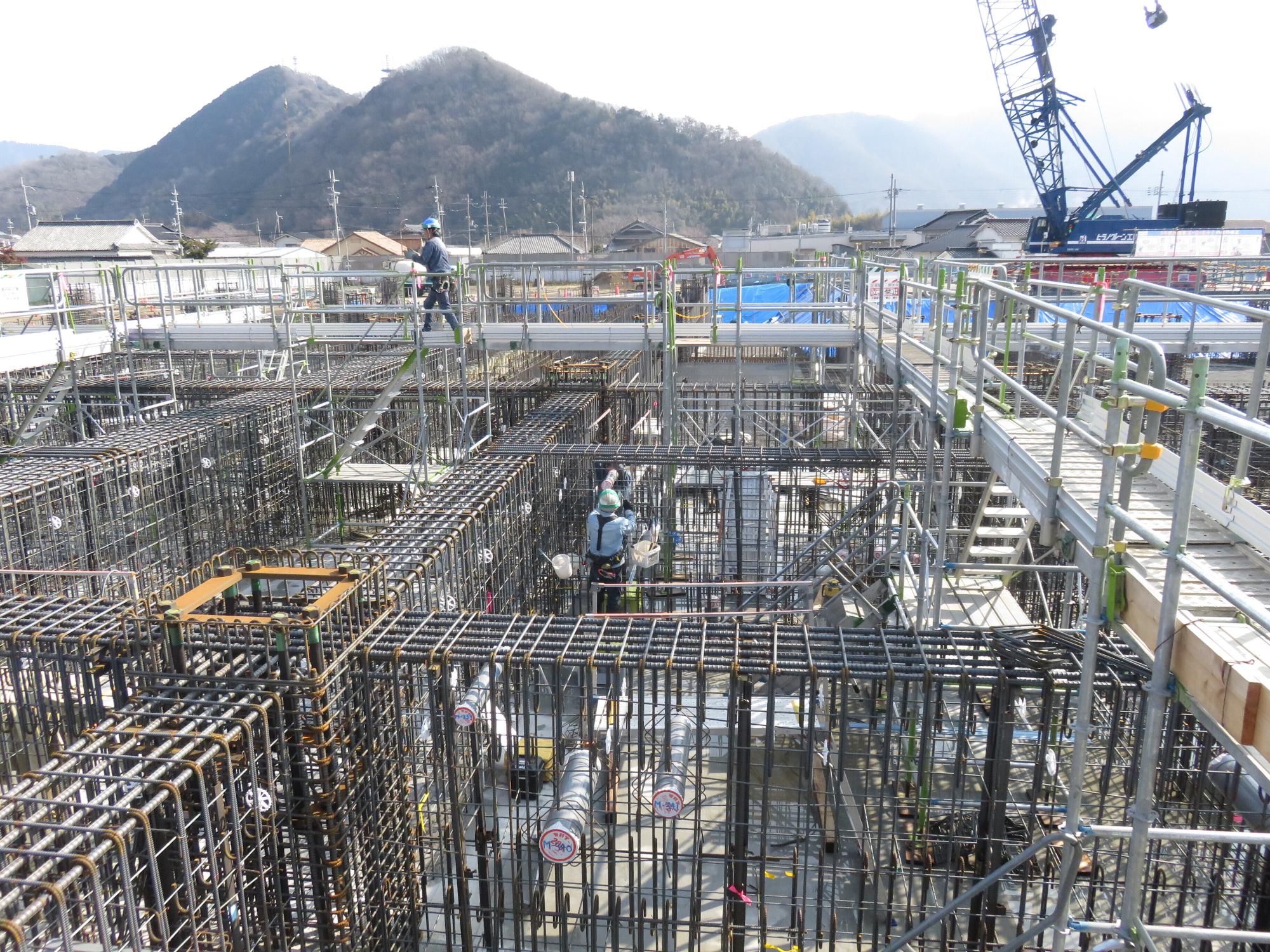

鉄筋組立状況

鉄筋組立状況

型枠組立状況

型枠組立状況

コンクリート打設状況

コンクリート打設状況

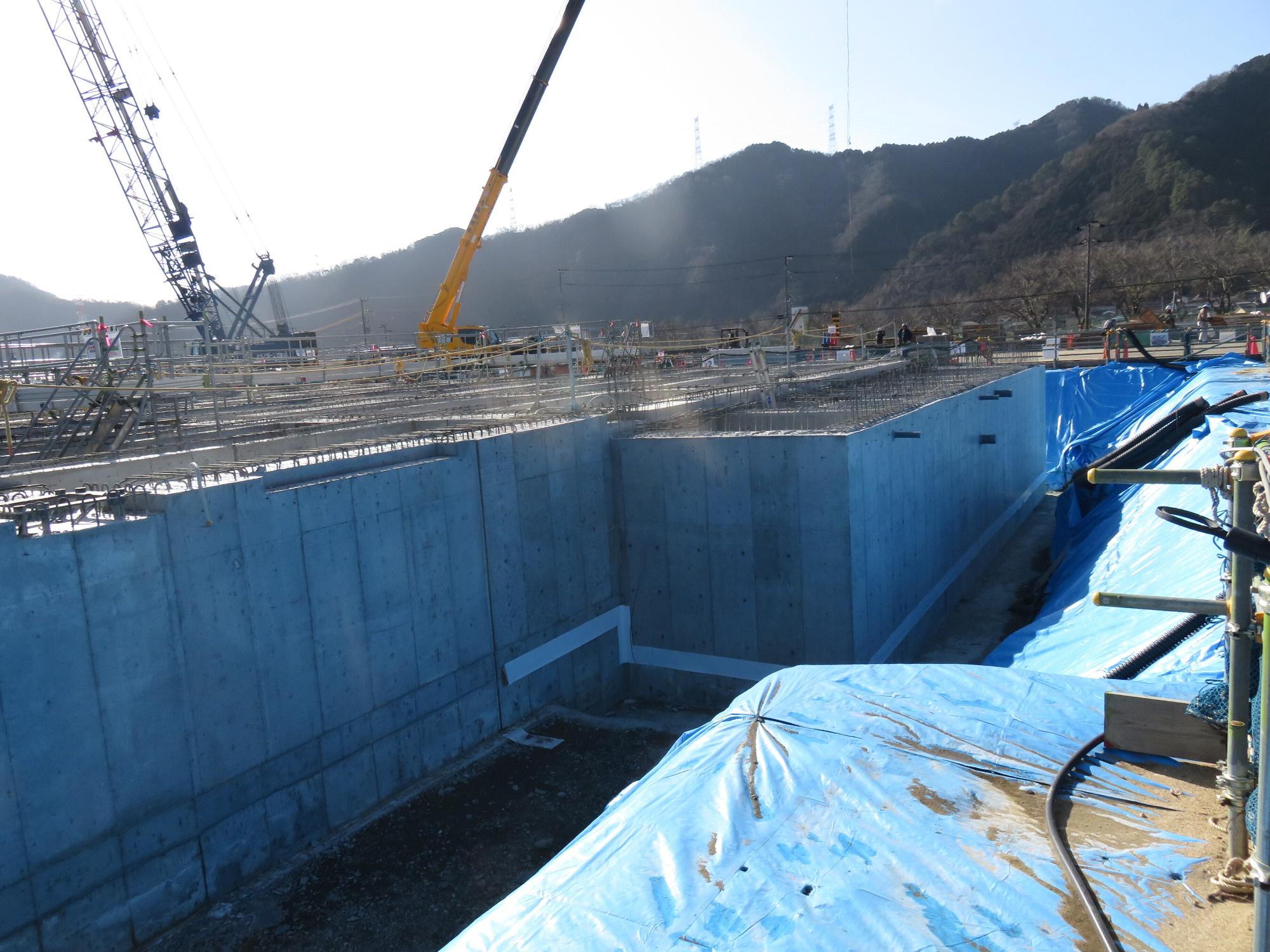

型枠解体状況

型枠解体状況

敷地上空からの様子

敷地上空からの様子

工事進捗状況(令和8年1月末時点)

令和8年1月末時点の工事状況をお知らせします。

主な工事内容

基礎工事を継続して行っています。

現場には、大型クレーン1台が追加され、現在、最大120tの積載物を吊り上げるクレーンが2台、最大200tの積載物を吊り上げるクレーン1台が稼働しています。

クレーンの操縦者は、作業員とインカム等で連絡を取りながら、鉄筋や型枠材、足場材などの建設資材を各施工エリアに荷下ろしを行います。

大型クレーン 稼働状況

大型クレーンの稼働状況(120tクローラークレーン2台、200tクローラークレーン1台)

敷地上空からの様子1

敷地上空からの様子1

敷地上空からの様子2

敷地上空からの様子2

工事進捗状況(令和7年12月末時点)

令和7年12月末時点の工事状況をお知らせします。

主な工事内容

基礎工事に着手しています。

建物の規模が大きいため、17のエリアに分け、5つの工程で工事を進めています。

1.足場組立工事(コンクリートの上に足場を組み立てます)

2.鉄筋組立工事(鉄筋を組み立てます)

3.型枠組立工事(コンクリートを流すための型枠を組み立てます)

4.コンクリート打設工事(生コンクリートを流していきます)

5.足場・型枠解体工事

地足場組立状況

1.足場組立工事(コンクリートの上に足場を組み立てます)

鉄筋組立工事

2.鉄筋組立工事(鉄筋を組み立てます)

型枠組立工事

3.型枠組立工事(コンクリートを流すための型枠を組み立てます)

コンクリート打設工事

4.コンクリート打設工事(生コンクリートを流していきます)

コンクリート打設完了

4-2.コンクリート打設完了

敷地上空からの様子1

敷地上空からの様子1

敷地上空からの様子2

敷地上空からの様子2

工事進捗状況(令和7年11月末時点)

令和7年11月末時点の工事状況をお知らせします。

主な工事内容

建物の基礎下に長さ約2~5メートルの円柱状の杭が約900本打ち込まれ、地盤の強度を向上させる地盤改良工事が完了しました。

また、基礎工事に着手しており、準備工事として、掘削、鉄筋や型枠を施工するために必要な捨てコンクリートが打設され、着々と工事が進んでいます。

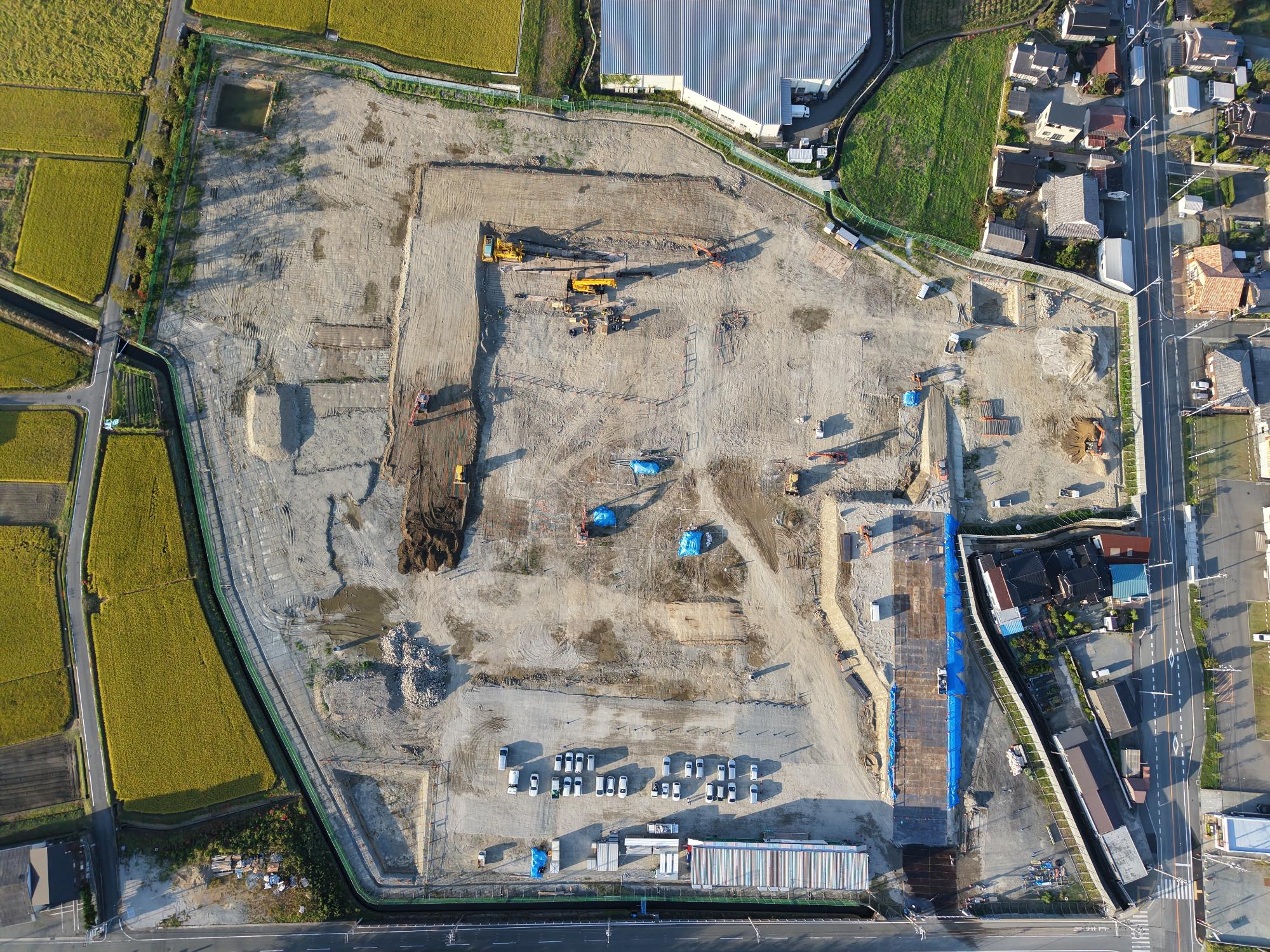

敷地上空からの様子

敷地上空からの様子

地盤改良工事の様子3

地盤改良工事 施工完了

掘削工事 完了状況

掘削工事 施工完了

捨てコンクリート打設

捨てコンクリート 打設完了

工事進捗状況(令和7年10月末時点)

令和7年10月末時点の工事状況をお知らせします。

主な工事内容

敷地の高さを嵩上げする造成工事は継続しており、今月からは建物の基礎下の地盤を強固にする地盤改良工事が始まっています。

敷地上空からの様子

敷地上空からの様子

地盤改良工事の様子

地盤改良工事の様子1

地盤改良工事の様子2

地盤改良工事の様子2

工事進捗状況(令和7年9月末時点)

令和7年9月末時点の工事状況をお知らせします。

主な工事内容

敷地の高さを嵩上げする造成工事が始まっています。現在は、病院棟の建物周囲を先行して盛土を行い、大型の重機などが移動できるように整備しています。

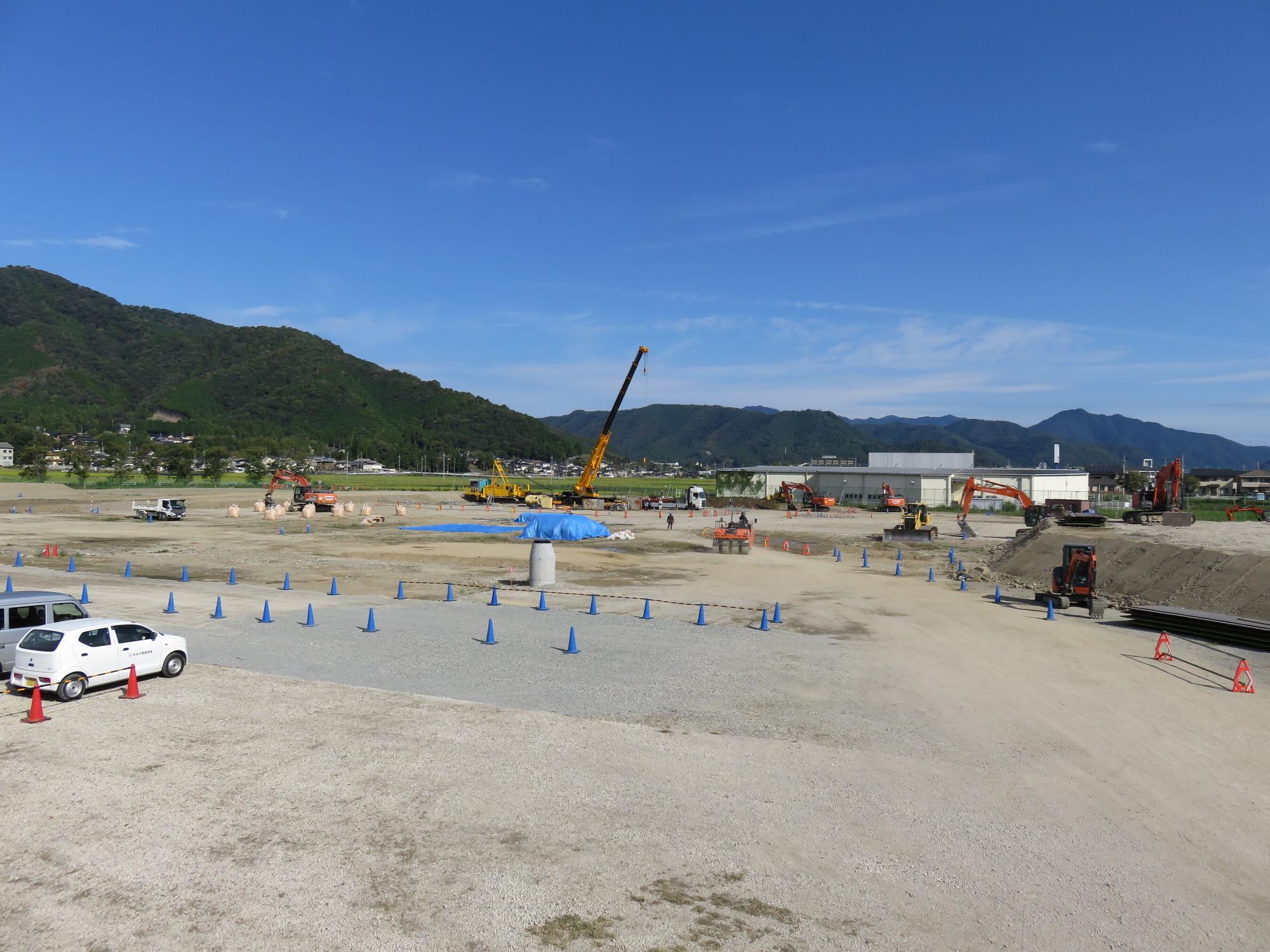

敷地上空からの様子

敷地上空からの様子

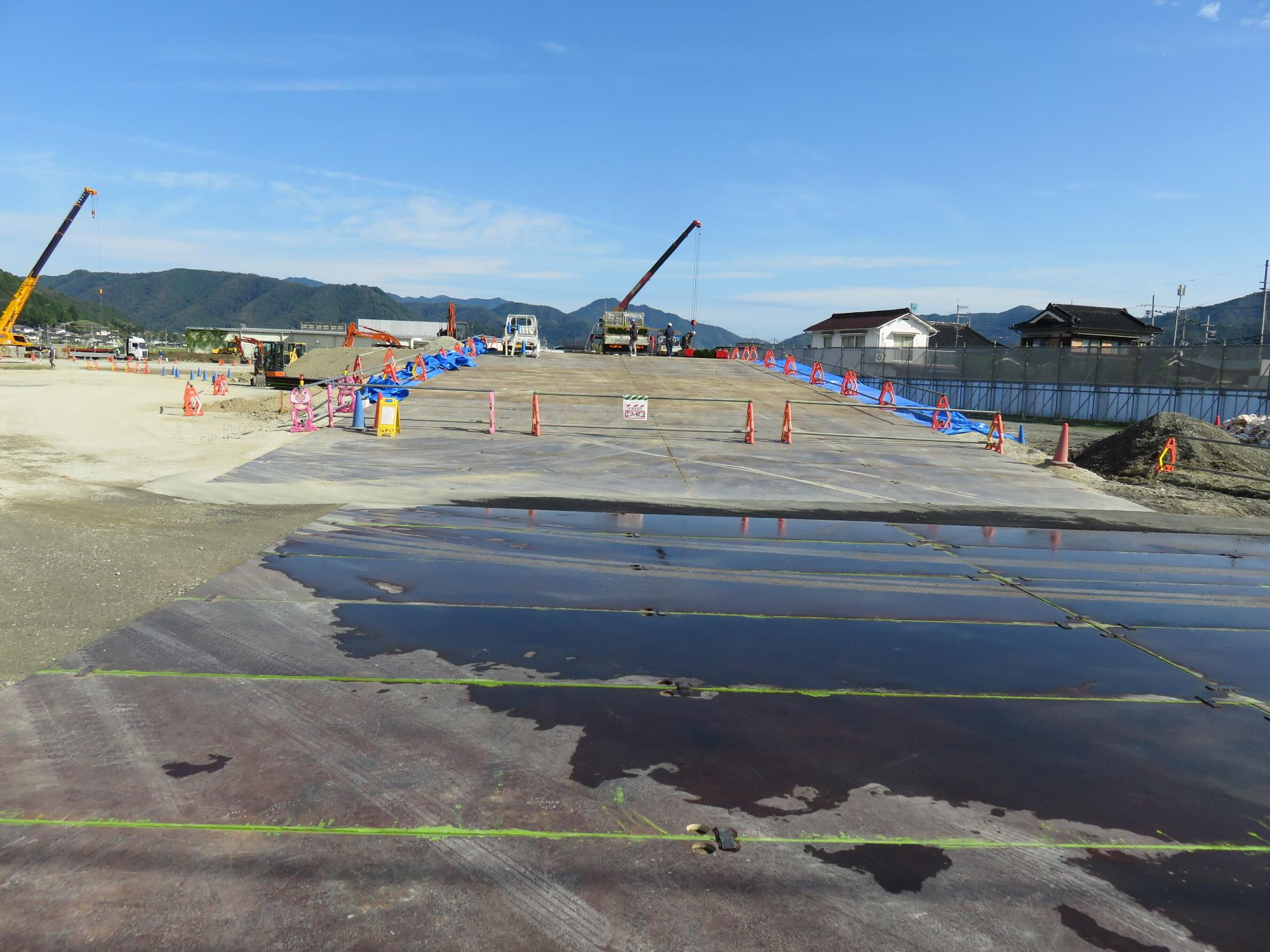

造成工事の様子1

造成工事の様子1

造成工事の様子2

造成工事の様子2

工事進捗状況(令和7年8月末時点)

令和7年8月末時点の工事状況をお知らせします。

主な工事内容

・仮設工事では、敷地を囲む仮囲いの設置を行っています。工事車両が出入りする敷地南側では、工事用ゲートが設置されました。

・敷地内には、現場事務所が設置され、元請施工者や下請業者が円滑に作業できる環境が整っています。

工事期間中は、工事車両の出入りや騒音等、皆様にはご迷惑をおかけしますが、ご理解とご協力のほど、よろしくお願いいたします。

敷地上空からの様子

敷地上空からの様子

工事用ゲート

工事用ゲートの様子

現場事務所の様子

現場事務所の様子

工事説明会が開催されました

新病院建設地の近隣住民様向け工事説明会が開催されました。

※当日の質疑応答を更新しました。

開催日時・開催場所

工事説明会の概要 ※開催時間は19:00から
開催日 開催場所 当日の質疑応答
令和7年7月16日(水曜日) 中比地公民館 当日のご意見・質問概要(PDFファイル:195.6KB)
令和7年7月24日(木曜日) 城下ふれあいセンター 当日のご意見・質問概要(PDFファイル:227.2KB)

配布資料

起工式が執り行われました

7月8日、山崎町中比地の新病院建設地で「新病院起工式」が執り行われ、行政関係者や施工業者ら約70人が出席し、工事の安全を祈願しました。

起工式の様子1

起工式の様子1

起工式の様子2

起工式の様子2

宍粟市新病院整備工事の契約を締結しました

宍粟市新病院整備工事の工事請負契約を締結しました。

内容は以下のとおりです。

1.契約の内容

 工事名称:宍総院工第070101号 宍粟市新病院整備工事

 工事場所:宍粟市山崎町中比地地内

 請負者:戸田・神名特定建設工事共同企業体

 <代表構成員>戸田建設株式会社 神戸総合営業所

 <構成員>株式会社神名工務店

 契約方式:ECI方式

 請負金額:15,987,180,000円(税込)

 契約日:令和7年7月2日

2.工事の概要

 工事期間:令和7年7月3日から令和9年11月30日

 建物概要

 <新病院本体工事>

 構造:鉄骨造

 階数:地上4階

 延床面積:16,793.34平方メートル

 <院内保育所工事>

 構造:木造

 階数:地上1階

 延床面積:230.21平方メートル

 <その他工事>

 附属棟工事、庇工事、インフラ引込工事、外構工事、敷地造成工事、地盤改良工事

 契約内容に関する詳細事項は、以下の資料をご参照ください。

技術協力業務の委託契約の締結

令和6年10月29日付で、最優秀提案事業者と宍粟市新病院整備工事実施設計技術協力業務委託契約を締結しました。

宍粟市新病院整備工事実施設計技術協力業務委託契約

契約内容は以下のとおりです。
業務名 宍粟市新病院整備工事実施設計技術協力業務
受託者 戸田・神名特定建設工事共同企業体
契約期間 令和6年10月30日~令和7年3月31日
契約金額 4,950,000円(消費税等込)
契約内容 プロポーザル方式による契約結果及び契約の内容(PDFファイル:129.2KB)

基本協定、パートナーシップ協定の締結

令和6年10月22日付で、最優秀提案事業者と宍粟市新病院整備工事に関する基本協定とパートナーシップ協定を締結しました。

宍粟市新病院整備工事に関する基本協定

協定内容は以下のとおりです。
協定の名称 宍粟市新病院整備工事に関する基本協定書
協定の当事者 発注者 宍粟市
施工予定者 戸田・神名特定建設工事共同企業体
協定の有効期間 令和6年10月22日~工事請負契約の締結日

宍粟市新病院整備工事に関するパートナーシップ協定

協定内容は以下のとおりです。
協定の名称 宍粟市新病院整備工事に関するパートナーシップ協定
協定の当事者 発注者 宍粟市
設計者 株式会社 安井建築設計事務所
施工予定者 戸田・神名特定建設工事共同企業体
協定の有効期間 令和6年10月22日~工事請負契約の締結日

最優秀提案事業者の決定

宍粟市新病院整備工事実施設計技術協力事業者(施工予定者)選定公募型プロポーザルの最優秀提案事業者を決定しました

宍粟市新病院整備工事実施設計技術協力事業者(施工予定者)選定公募型プロポーザルにおいて、最優秀提案事業者を決定しましたので、プロポーザル実施要領第10第2項の規定に基づき、結果を公表します。

プロポーザル審査結果報告書及び最優秀提案事業者の技術提案書(概要版)の公表

宍粟市新病院整備工事実施設計技術協力業務の契約締結にあたり、審査結果報告書及び最優秀提案事業者の技術提案書(概要版)を公表します。(令和6年11月8日掲載)

審査結果報告書

※審査結果報告書は、令和5年9月に最優秀提案事業者を特定しました公募型プロポーザルでの資料です。

技術提案書(概要版)

※技術提案書(概要版)は、公募型プロポーザルにおいて最優秀提案事業者行った技術提案の概要になります。提案書のうち、白抜き箇所については、提案者に関する個人情報又は企業の独自システムやノウハウに関する内容であるため公表を控えています。

技術協力業務の事業者選定に関するECI方式の効果について

宍粟市新病院整備工事実施設計技術協力業務の事業者選定では、事業を効率よく進めるため、国の規定による技術提案・交渉方式のうちECI方式を採用しました。

質問に対する回答

技術提案書及びVE提案書等に関する質問回答

提出された質問に対する回答を公開します。(令和5年7月11日)

※発注図については一般公開していないため、発注図に関する質疑回答は参加者に通知します。

参加申込・1次審査に関する質疑回答

提出された質問に対する回答を公開します。(令和5年4月24日)

公告及び実施要領

公告及び実施要領の配布

募集の手続きを開始します。( 令和5年4月12日)

この記事に関するお問い合わせ先

宍粟総合病院 新病院整備室
〒671-2576
宍粟市山崎町鹿沢93番地
電話番号:0790-62-2410
ファックス番号:0790-62-0676

メールフォームでのお問い合せはこちら
